Puente 39 (PK 23+500)

OCTUBRE – NOVIEMBRE – DICIEMBRE 2017

Se adelantaron acciones preliminares como tala y rocería, georreferenciación de individuos, ahuyentamiento de fauna y rescate de epifitas, seguimiento y monitoreo del área de arqueología en las zonas de excavación, localización y replanteo topográfico de la calzada nueva, desmonte y limpieza con excavadoras y traslado de redes secas. Todo esto se hizo en las zonas predialmente disponibles, cumpliendo el permiso ambiental vigente. También se adelantó la construcción de accesos y plataformas para la excavación de las fundaciones del puente.

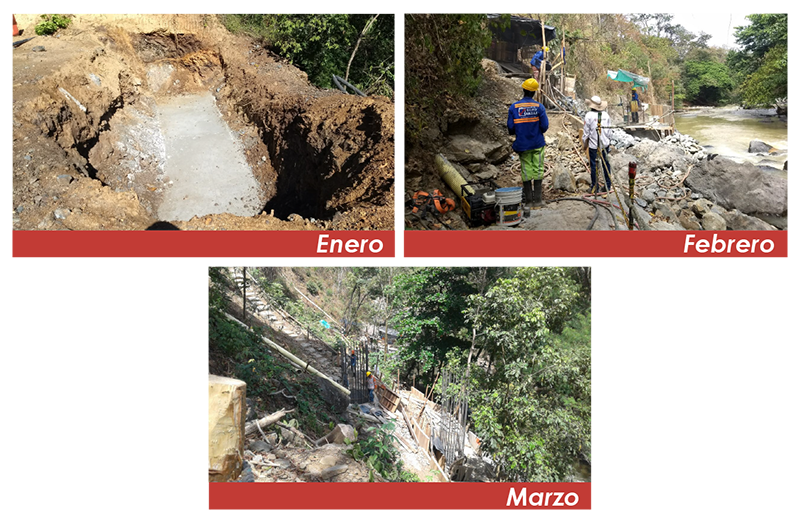

ENERO – FEBRERO – MARZO 2018
Se adelantaron acciones preliminares como tala y rocería, georreferenciación de individuos, ahuyentamiento de fauna y rescate de epifitas, seguimiento y monitoreo del área de arqueología en las zonas de excavación, localización y replanteo topográfico de la calzada nueva, desmonte y limpieza con excavadoras y traslado de redes secas. Todo esto se hizo en las zonas predialmente disponibles, cumpliendo el permiso ambiental vigente. También se adelantó la construcción de accesos y plataformas para la excavación de las fundaciones del puente.

ABRIL – MAYO – JUNIO 2018
Continúa la construcción de puentes, muros y obras de drenaje. Se están llevando a cabo movimientos de tierra.

JULIO – AGOSTO – SEPTIEMBRE 2018
Se continúa con la construcción del puente, muros y obras de drenaje. Se están llevando a cabo movimientos de tierra. Se realizó vaciado de caisson, pilas y vigas cabezal.

OCTUBRE – NOVIEMBRE – DICIEMBRE 2018
Continúa la construcción de puentes, muros y obras de drenaje. Se están llevando a cabo movimientos de tierra, excavación y vaciado de concreto en caisson, apoyos, vigas cabezal y estribos en puentes, zapatas y vástago en los muros e instalación de anclajes y drenajes en diferentes sectores.

En los puentes también se están llevando a cabo la excavación de caisson, armado de acero de refuerzo y vaciado de concreto en apoyos y estribos; además se inició el lanzado de vigas sobre estribos y pilas. En los muros, continúa la excavación, armado de acero de refuerzo y vaciado de concreto lanzado en zapatas y vástagos, además de la instalación y tensionamiento de pernos. Inició la conformación del terraplén e instalación de subbase granular zapatas.

ENERO – FEBRERO – MARZO 2019
Se realizan trabajos en los muros, continúa la excavación, el armado de acero de refuerzo y el vaciado de concreto lanzado en zapatas y vástagos, además de la instalación y tensionamiento de pernos. Inició la conformación del terraplén e instalación de subbase granular zapatas.

ABRIL – MAYO – JUNIO 2019
Además de las obras en el puente, se realizan trabajos en los muros, continúa la excavación, armado de acero de refuerzo y vaciado de concreto lanzado en zapatas y vástagos en varios sectores, así la instalación de escamas y tensionamiento de pernos en los taludes. También inició la conformación del terraplén e instalación de subbase granular de zapatas.
